蘇里格氣田開發項目(2025年第二批)備案天然氣產能建設長慶油田分公司第四采氣廠2026年產能建設項目安全預評價報告

安全評價項目名稱

蘇里格氣田開發項目(2025年第二批)備案天然氣產能建設長慶油田分公司第四采氣廠2026年產能建設項目安全預評價報告

被評價單位名稱

長慶油田分公司第四采氣廠

評價類別

預評價

行業類別

陸地石油和天然氣開采業

建設性質

新、改、擴建工程

項目地點

內蒙古自治區烏審旗、鄂托克旗

建設規模

部署產能6.1×108m3/a,新建采氣井155口,其中直/定井145口、水平井10口,新建井場49座。

評價范圍

1)鉆井工程

第四采氣廠2026年產能建設工程部署產能6.1×108m3/a,新建采氣井155口(直/定井145口、水平井10口),均為彌補遞減。

2)采氣工程

新建采氣井155口,新建井場49座。

3)站場工程

改擴建集氣站4座:蘇6-3集氣站、蘇6-5集氣站、蘇東41-2集氣站、蘇54-1集氣站。

(1)蘇6-3集氣站改造

對站內原有的2臺DPC2803壓縮機進行二級增壓改造后并聯生產。

(2)蘇6-5集氣站擴建

①對站內原有的1臺DPC2803壓縮機進行二級增壓改造;

②拆除已建采出液外輸泵橇1座,更換為5m3/h采出液外輸一體化集成裝置1套;

③進站區至1#分離器管線與進站區至2#分離器管線之間增加Q41Y-40、DN200球閥1個。

(3)蘇東41-2集氣站擴建

①拆除PN40、DN1000臥式分離器1具,原位置新建PN40、DN1500臥式分離器1具;

②將已建PN40、DN1000臥式分離器一路排污流程由疏水閥排污改成電動閥排污。

(4)蘇54-1集氣站擴建

①拆除PN40、DN1000生產分離器1具,原位置新建PN40、DN1500臥式高效分離器1具;

②拆除采出液外輸一體化集成裝置(Q=12m3/h,H=360m)1套;原位置新建采出液外輸一體化集成裝置(Q=20m3/h,H=360m)1套;

③拆除已建3具30m3埋地污水罐及阻火器平臺,原址新建PN25、50m3采出液緩沖罐1具;

④對分離器、雙筒式閃蒸分液罐和集氣一體化集成裝置排污管線進行改造;

⑤對壓縮機調壓橇(橇1-1/1和橇1-1/2)進行閃蒸氣回收利用改造;

⑥拆除固體消泡一體化裝置1套。

4)集輸管線

(1)新建采氣管線65.94km,管線規格為Ф168×5、Ф168×6、Ф114×5、Ф114×6、Ф114×7、Ф89×5、Ф76×5,長度分別為:38.49km、1.95km、19.08km、0.58km、0.1km、4.29km、1.45km,上古管線設計壓力6.3MPa,下古管線設計壓力10MPa。

(2)新建注醇管線0.68km,規格為L245N-Ф27×4,設計壓力32MPa。

5)公用工程及輔助生產設施:供配電系統、自控系統、通信系統、構筑物、防腐保溫、道路、消防等公用工程及輔助生產設施。

6)安全管理及應急管理。

項目投資

本工程總投資為141527萬元。

主要工藝

采氣工藝、天然氣集輸工藝

評價方法

安全檢查表、預先危險性分析、事故樹、危險度、作業條件危險性分析法

主要危險有害因素

本工程涉及的危險有害物質主要為天然氣、硫化氫、甲醇、凝析油等,鉆井工程及井下作業中會用到柴油、放射源(銫)、射孔彈、酸壓介質(鹽酸)、壓裂材料、鉆井液原材料與處理劑等物質。

本工程涉及的主要危險有害因素有井噴、火災、爆炸、井噴、容器爆炸、中毒和窒息、高處墜落、物體打擊、機械傷害、觸電、灼燙、車輛傷害、起重傷害、其他傷害等。

重大危險源

本工程不構成危險化學品重大危險源。

評價結論

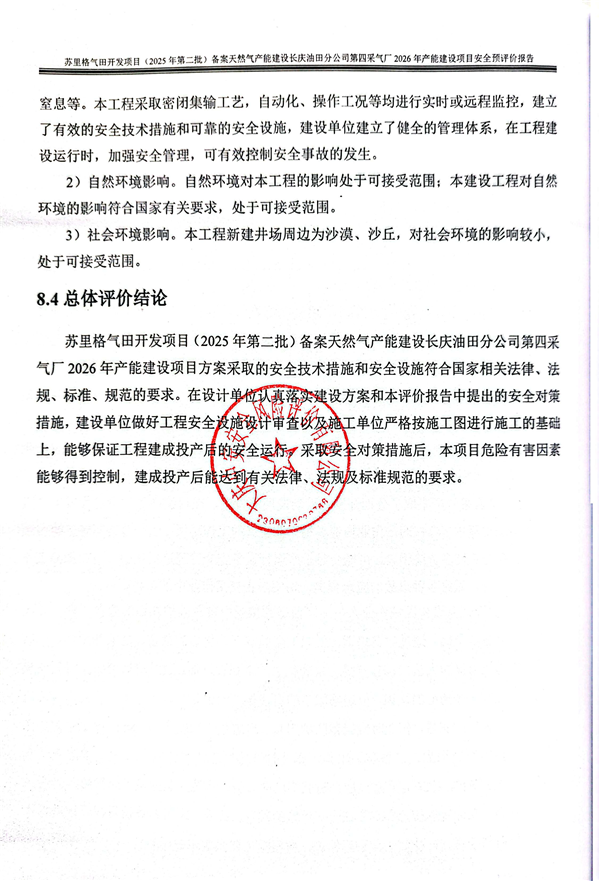

蘇里格氣田開發項目(2025年第二批)備案天然氣產能建設長慶油田分公司第四采氣廠2026年產能建設項目方案采取的安全技術措施和安全設施符合國家相關法律、法規、標準、規范的要求。在設計單位認真落實建設方案和本評價報告中提出的安全對策措施,建設單位做好工程安全設施設計審查以及施工單位嚴格按施工圖進行施工的基礎上,能夠保證工程建成投產后的安全運行。采取安全對策措施后,本項目危險有害因素能夠得到控制,建成投產后能達到有關法律、法規及標準規范的要求。

安全評價項目組長

佟海波

技術負責人

楊志勇

評價報告編制人

佟海波、劉翠翠

評價報告審核人

陳宇

過程控制負責人

何金

參與評價工作的安全評價師

宋偉、胡志麗、于冬水、宋婷婷、佟海波、劉翠翠、馮超

參與評價工作的注冊安全工程師

宋偉、胡志麗、于冬水、宋婷婷

參與評價工作的技術專家

金海霞、徐建慶

到現場開展安全評價工作的人員名單

佟海波、馮超

到現場開展安全評價工作的主要內容

現場資料收集、現場勘察及調研

工作時間

2025年12月30日~2026年2月11日

現場勘查時間

2026年1月19日

評價報告提交時間

2026年2月11日

封皮(蓋章)

評價報告目錄

評價報告結論

(蓋章)

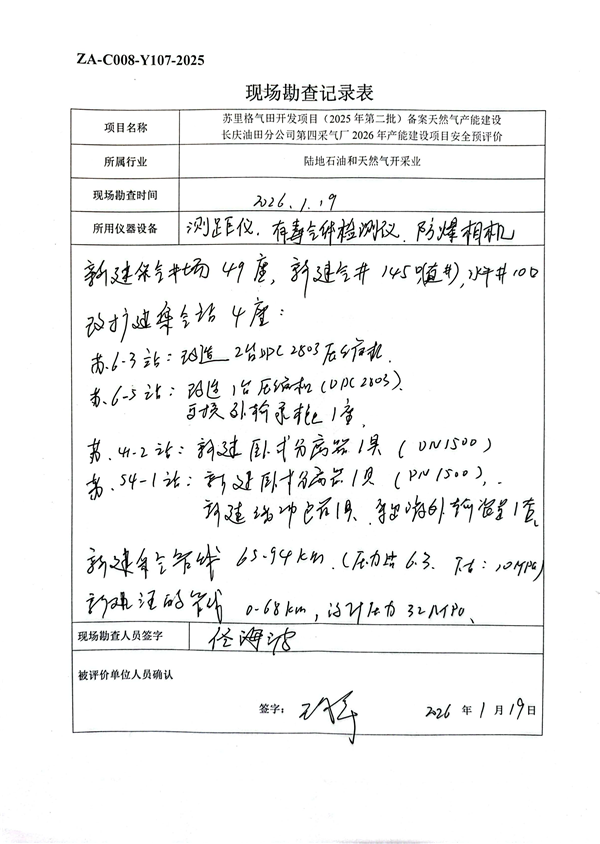

現場勘查記錄表

現場勘察照片

蘇6-3集氣站改造壓縮機

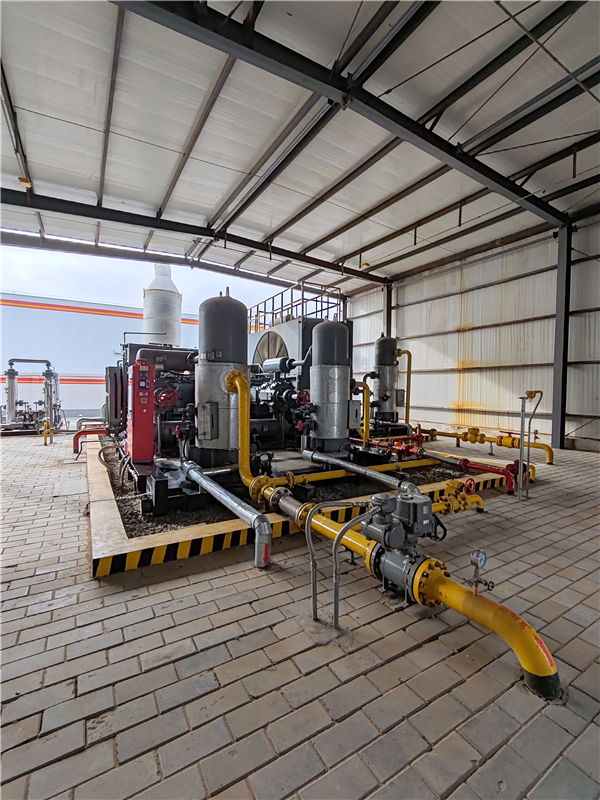

蘇6-5集氣站改造壓縮機

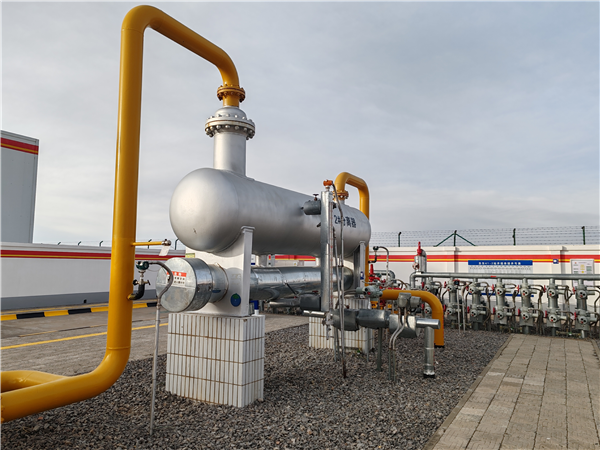

東41-2集氣站更換分離器

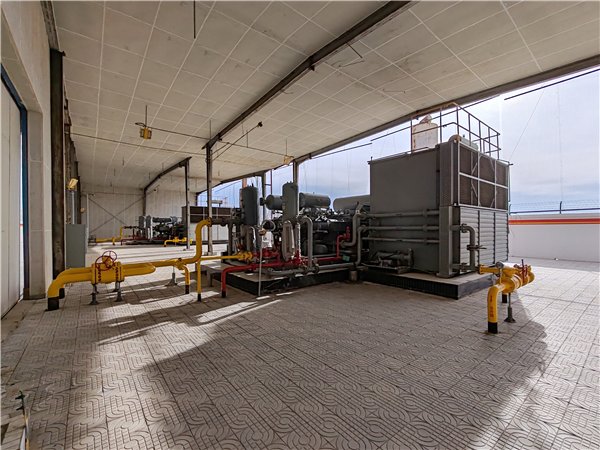

 蘇54-1集氣站改造壓縮機現場勘查圖

現場合影
